(仮称)上里町保健センター等複合施設建設建設工事の進捗状況を随時お知らせいたします。
令和6年10月1日

 現場仮設事務所を設置しています。

  10月1日工事写真

令和6年11月8日

 雨水貯留浸透槽を設置しています。

   11月8日工事写真

令和6年11月15日

 仮囲いを設置しています。

   11月15日工事写真

令和6年11月29日

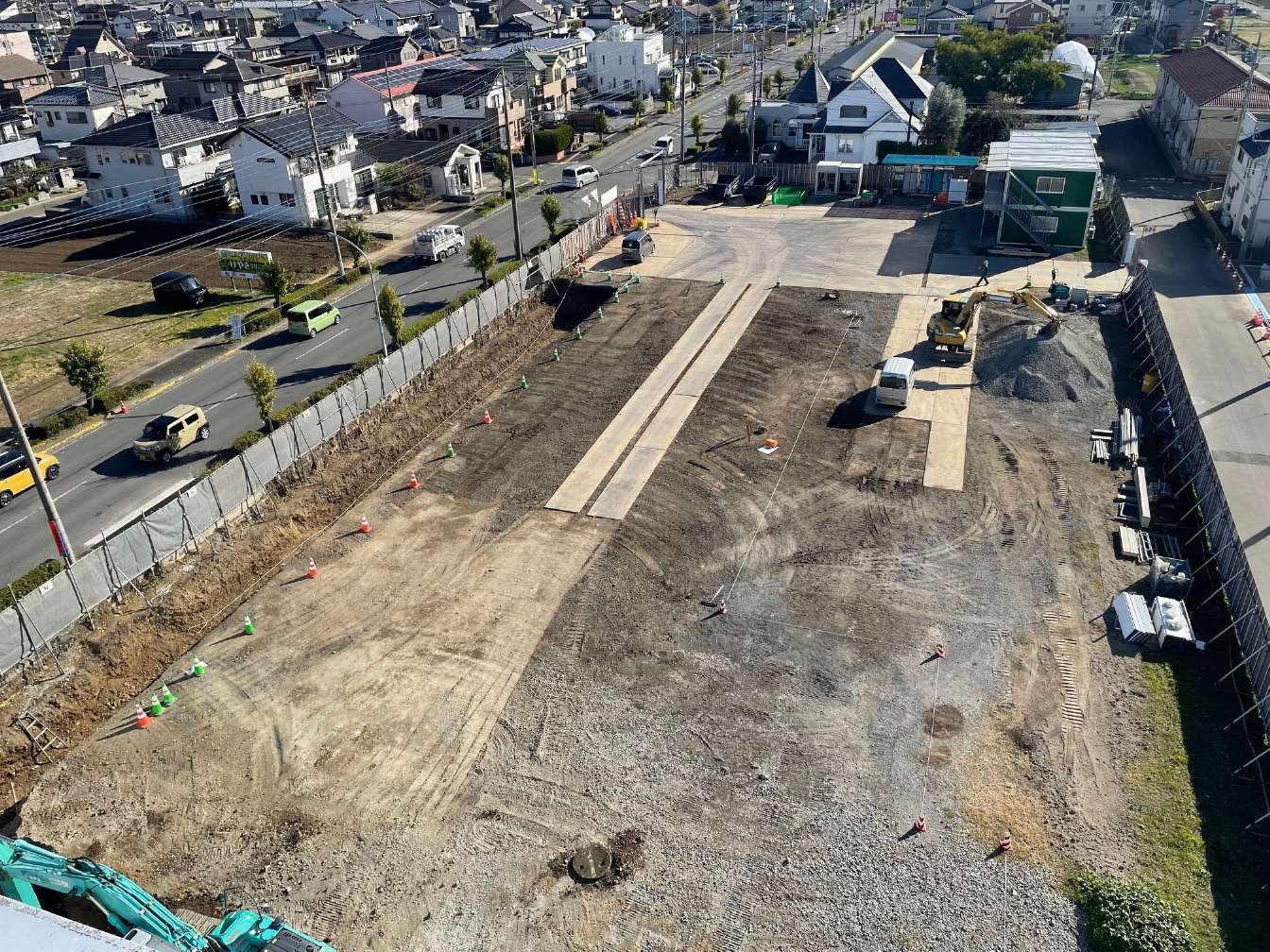

 根伐り工事を開始しました。

 ※根伐り・・・建物等の基礎をつくる際に地盤を掘削し必要な空間を造ること。

    11月29日工事写真

令和6年12月17日

 根伐り工事が終わり、基礎と建物鉄骨をつなぐアンカーボルトを設置しました。

  12月17日工事写真

令和6年12月26日

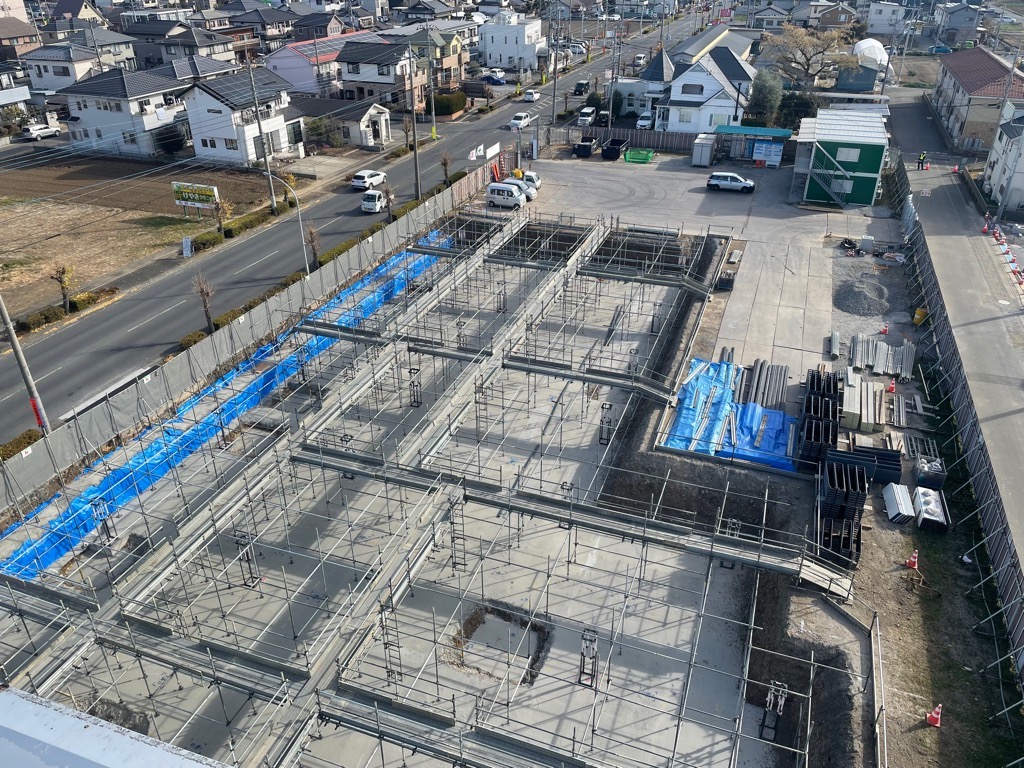

 地足場を設置しました。

 ※地足場・・・地面より下の建物の基礎部分などの構造物を造るために設置する足場。

   令和6年12月26日工事写真

令和7年1月24日

 基礎配筋を行っています。

 ※配筋・・・設計図面通りにさまざまな鉄筋を組み立てる作業

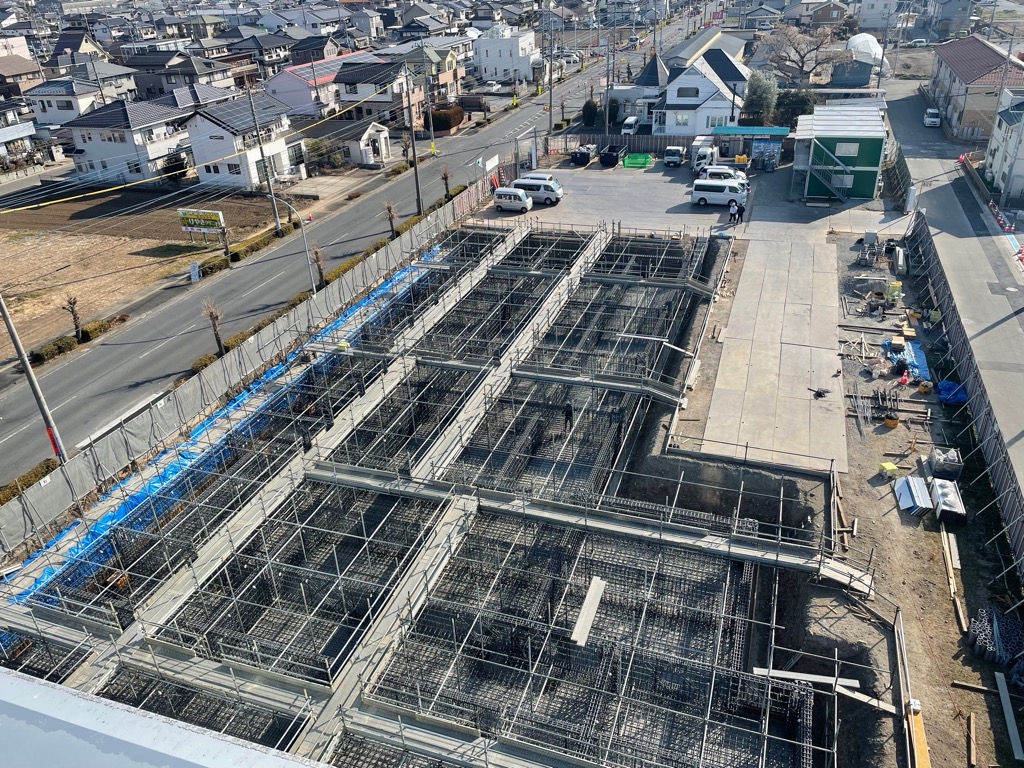

   令和7年1月24日

令和7年1月30日

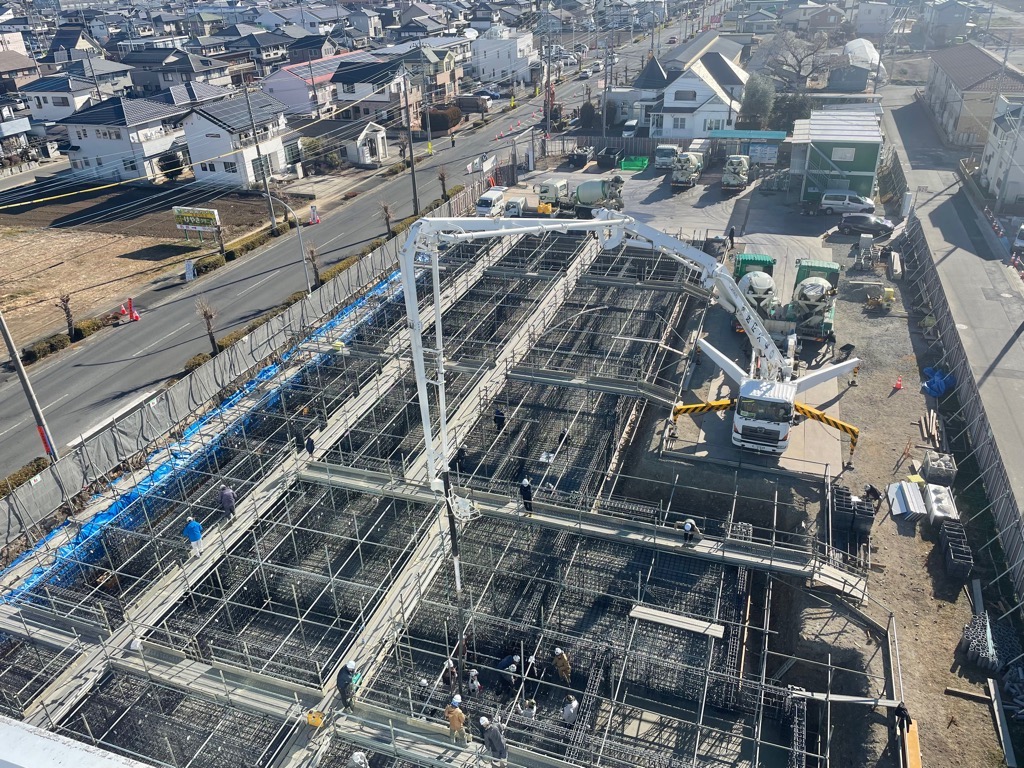

 耐圧版コンクリートの打設を行いました。

 ※耐圧版・・・建物の重さを支える役割の床

   令和7年1月30日工事写真
